(2)机械配置
根据高速公路土建8经理部工程情况及施工安排 , 本合同段隧道工程投入机械设备及检测设备见下表 。

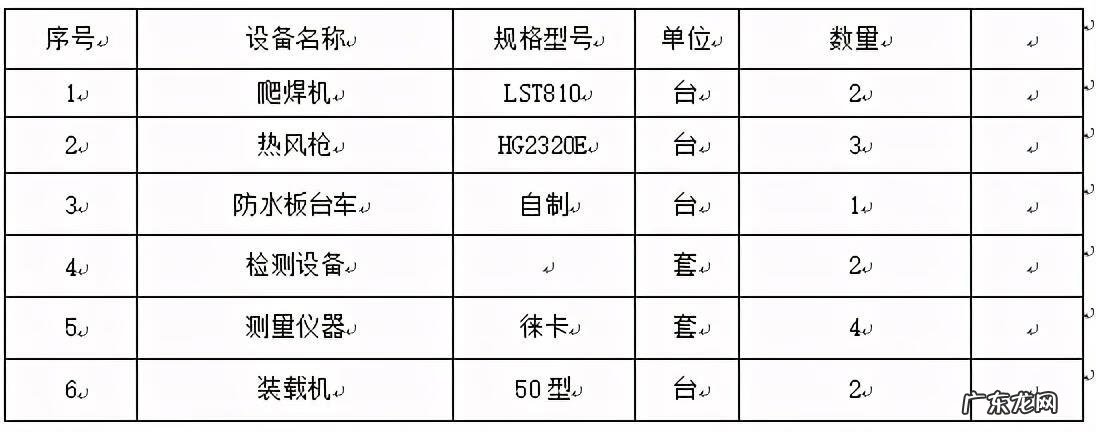

主要施工机械设备配备统计表

隧道侧面的房子风水 屋后有隧道口的风水怎么破解

文章插图

(3)隧道施工作业人员一般配置
隧道施工作业人员一般配置情况
隧道侧面的房子风水 屋后有隧道口的风水怎么破解

文章插图

四、施工方案4.1总体施工方案隧道防排水遵循“防、排、截、堵结合 , 因地制宜 , 综合治理”的原则 , 采取切实可靠的施工措施 , 达到防水可靠、排水畅通;对于隧道穿越持水层、断层破碎带、预测地下水较大、对当地水文地质环境影响较大时 , 采用“以堵为主” , 限量排放的原则 , 达到堵水有效、防水可靠的、经济合理的目的 。
隧道主体防水采用防排水抗渗混凝土+防水板+无纺布 。施工缝采用背贴式橡胶止水带+膨胀止水条 。变形缝采用中埋式橡胶止水带+背贴式橡胶止水带+麻丝沥青嵌缝材料 。
4.2初期支护防排水4.2.1初期支护排水
掌子面初期支护防排水采用排水为主 , 通过两侧边沟引入仰拱端头集水井 , 在通过水泵抽入中心水沟排出洞外 。
4.2.2初期支护防水
隧道开挖完毕后 , 隧道围岩裂隙水全部流出 , 立即喷射第一层混凝土 , 随着围岩的变形 , 第一层喷射混凝土表面产生裂隙渗水 , 凡漏水处均设置排水管 , 在铺设半圆排水管之前 , 沿拱腰至拱脚按环向间距1.5m打孔引水 , 孔径φ30mm , 拱脚段孔深不小于100cm , 拱腰段孔深不小于70cm , 引水倾斜角不小于3° , 半圆管埋入纵向盲沟10cm , 半圆管采用射钉和高强砂浆固定 , 然后喷射第二层混凝土进行封闭 , 若无渗水可按照间距5m上下钻孔按上述工艺已埋设半圆管 , 如还有渗水可继续在渗水处打孔布眼 , 重复上到工序 。隧道纵横向盲沟布设如下图:
工序要点
①根据设计图纸要求 , 纵向排水管中心位置在设计高程下40㎝处 , 纵坡同线路纵坡 。环向排水盲管按每10m一道布置 , 施工前按规定划线 , 划线时注意盲管尽可能走基面的低凹处和易出现渗漏水的地方 , 以使盲管位置准确合理 。
②钻定位孔 , 定位孔间距宜为30~50cm , 在凹凸不平处应适当增加固定点 。
③将膨胀螺栓打入定位孔 。
④排水盲管布置时应尽量顺直 , 并与初期支护表面密贴 , 空隙不得大于5cm , 不得有扭曲现象 , 尽量减少地下水渗入排水盲管的阻力 。
⑤排水盲管应用扎丝捆好并用钢卡固定在膨胀螺栓上 。
⑥纵向排水盲管两端及环向排水盲管下端进行圆弯接入隧道侧沟 。
⑦排水盲管应固定牢固 , 并采取适当的保护措施 , 防止泥砂、喷混凝土料或杂物进入 。
⑧对集中出水点 , 应铺设单根排水盲管 , 并用速凝砂浆将周围封堵 , 地下水从管中集中引出 。
⑨当初期支护表面有大面积渗漏水 , 可设双根或多根排水盲管或塑料排水板 , 将水引入纵向排水盲管 。
4.3衬砌防排水4.3.1衬砌防水
防水板采用自制台架垫片法无钉铺设 , 施工示意图如下:
