十字控制线放线方法 放线有几种方法( 二 )

十字控制线放线方法 放线有几种方法

文章插图

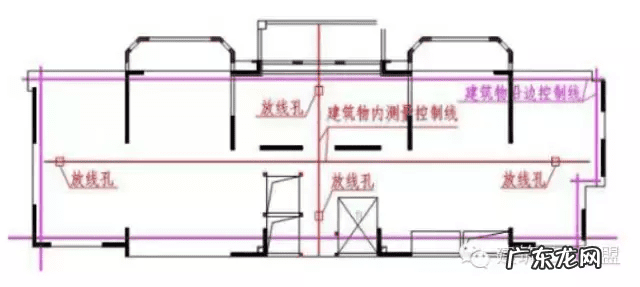

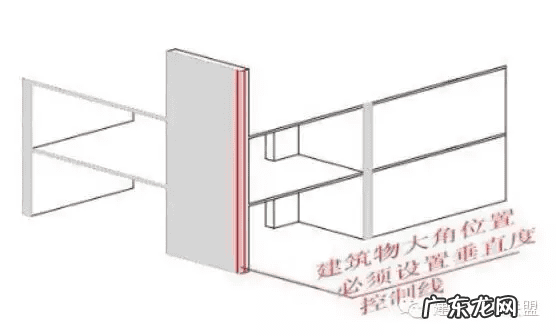

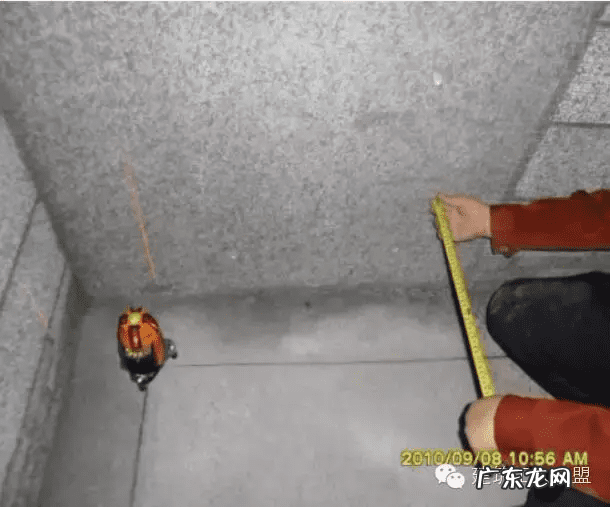

建筑物大角位置设置垂直度控制线,控制线距墙边100mm

十字控制线放线方法 放线有几种方法

文章插图

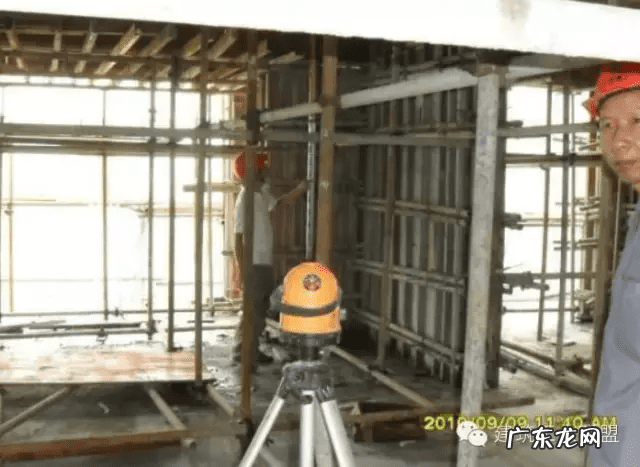

模板、浇筑完成后的混凝土楼板面沿建筑物边放檐口控制线,线距离檐边300mm

十字控制线放线方法 放线有几种方法

文章插图

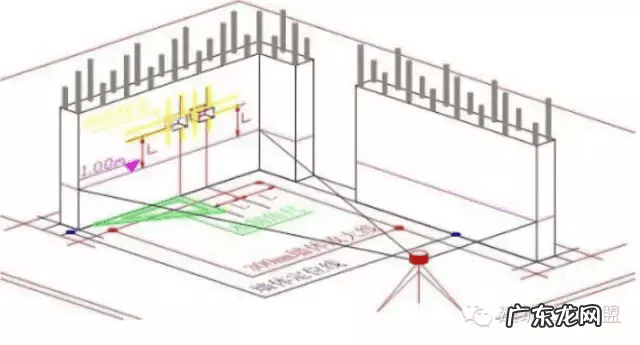

结构墙体内预埋线盒采用结构控制线、结构1米线做精确定位

十字控制线放线方法 放线有几种方法

文章插图
模板安装完成后,按照装修图纸在模板上做水电预埋的精确定位
4、砌筑测量放线做法

十字控制线放线方法 放线有几种方法

文章插图

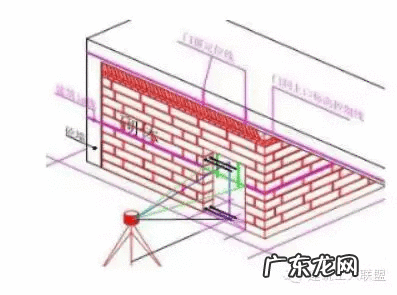

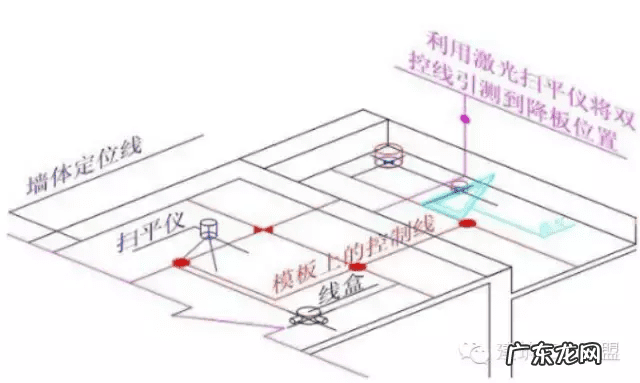

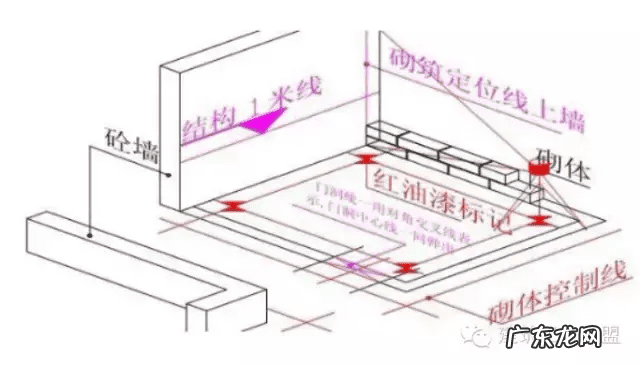

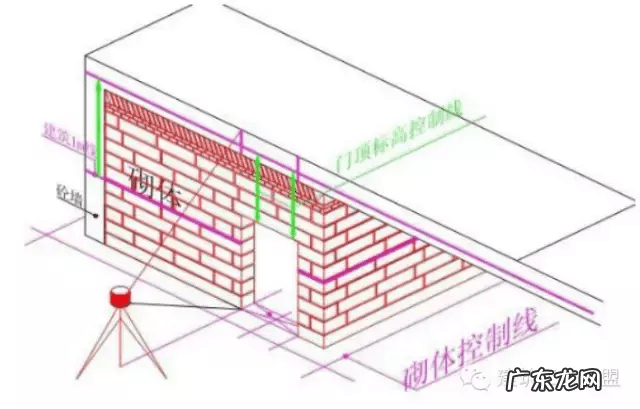

①砌筑定位放线必须采用双控线(定位线、控制线都要弹出),结构墙体上弹出砌筑定位线;②砌筑端头无剪力墙,采用竖皮数杆;③施工完成的砼墙面提前弹出结构1m线 ④门洞口采用对角线表示,同时弹出门洞中线 ⑤每间房间控制线相交处采用红油漆标识

十字控制线放线方法 放线有几种方法

文章插图
砌筑前,利用激光扫平仪将地面门洞定位线弹到梁侧,将建筑1m线传递到梁侧控制门洞标高

十字控制线放线方法 放线有几种方法

文章插图

管道井、烟道也须设置双控线 。成品烟道和水电预留孔,在结构施工阶段,须放线定位

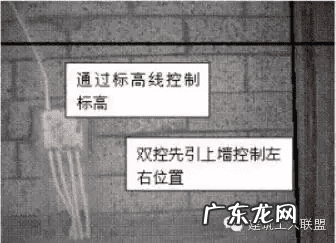

将建筑控制线翻到砌体墙上,利用建筑1m线对水电预埋进行精确定位

十字控制线放线方法 放线有几种方法

文章插图
5、抹灰测量放线做法

十字控制线放线方法 放线有几种方法

文章插图
抹灰利用结构控制线、砌筑控制线进行灰饼定点,并将地面控制线弹到墙上

十字控制线放线方法 放线有几种方法

文章插图
门洞侧面、顶面利用砌筑门洞中线,采用扫平仪进行灰饼定点

十字控制线放线方法 放线有几种方法

文章插图
烟道、水电管井也须采用激光贴饼 。保证现场与设计尺寸一致

十字控制线放线方法 放线有几种方法

文章插图
门窗洞口二次收口弹控制线150mm,门窗侧面和顶面按A26进行灰饼定点

十字控制线放线方法 放线有几种方法

文章插图

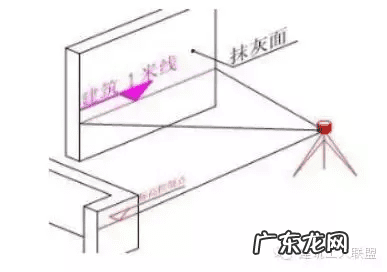

抹灰完成后在墙面弹出建筑1m线

十字控制线放线方法 放线有几种方法

文章插图
结构模板安装、结构模板拆除、砌筑和抹灰完成后3天内总包和监理必须完成该楼层的实测实量,并将测量记录报项目部、品质管理中心(资料由监理工程师统一收集)
【注】上面是小编给大家整理的知识点,但是下面就是小编给大家带来的福利了,大家在工作和学习中一定会需要规范和图集 。小编就来告诉大家怎么样能免费获得 。
在手机应用市场中搜索“又土又木”,下载手机app,那样就可以免费获取了
下载地址:http://www.ytuymu.com

十字控制线放线方法 放线有几种方法

文章插图

十字控制线放线方法 放线有几种方法

文章插图

【十字控制线放线方法 放线有几种方法】
十字控制线放线方法 放线有几种方法

文章插图

特别声明:本站内容均来自网友提供或互联网,仅供参考,请勿用于商业和其他非法用途。如果侵犯了您的权益请与我们联系,我们将在24小时内删除。
