刷壁和清基
挖槽过程中残留在槽内的土渣以及吊放钢筋笼时从槽壁上刮落的泥皮等都要堆积在槽底 。挖槽结束后,悬浮在泥浆中的土颗粒也将逐渐沉淀到槽底 。浇筑地下连续墙之前,必须清除以沉渣为主的槽底沉淀物,这项工作称为清底 。
清底的基本方法有置换法和沉淀法两种 。置换法是在挖槽结束之后,立即对槽底进行认真清扫,在土渣还没有沉淀之前就用新泥浆把槽内泥浆置换出槽外 。沉淀法在土渣沉淀到槽底之后进行清底,一般是在插入钢筋笼之前或之后清底,但后者受钢筋笼妨碍,不可能完全清理干净 。

文章插图

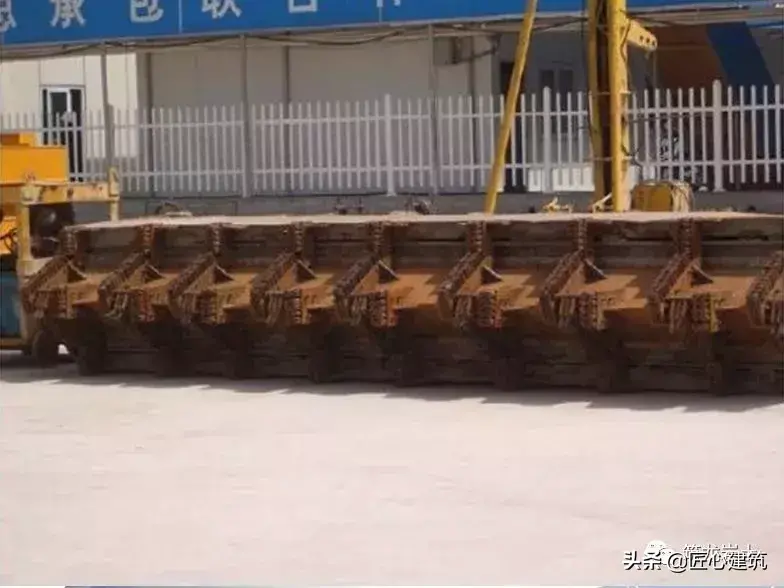

(刷壁器)
清基方式:

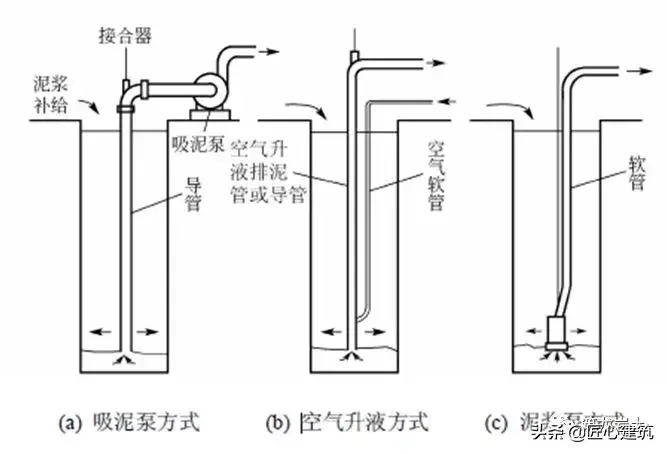

清除槽底沉渣的方法有:①吸泥泵排泥法;②空气升液排泥法;③带搅动翼的潜水泥浆泵排泥法;④水轮冲射排泥法;⑤抓斗直接排泥法 。在这些方法中,前三种是常用的方法,如图所示 。

文章插图
(清底方法)
刷壁与清基的要求:
1、成槽后,应对相邻段混凝土的端面进行清刷,刷壁应到底部,刷壁次数不得少于20次,且刷壁器上无泥 。
2、刷壁完成后应进行清基和泥浆置换 。
3、清基宜采用泵吸法使槽底沉渣及泥浆指标满足要求为止 。

文章插图
沉槽质量要求

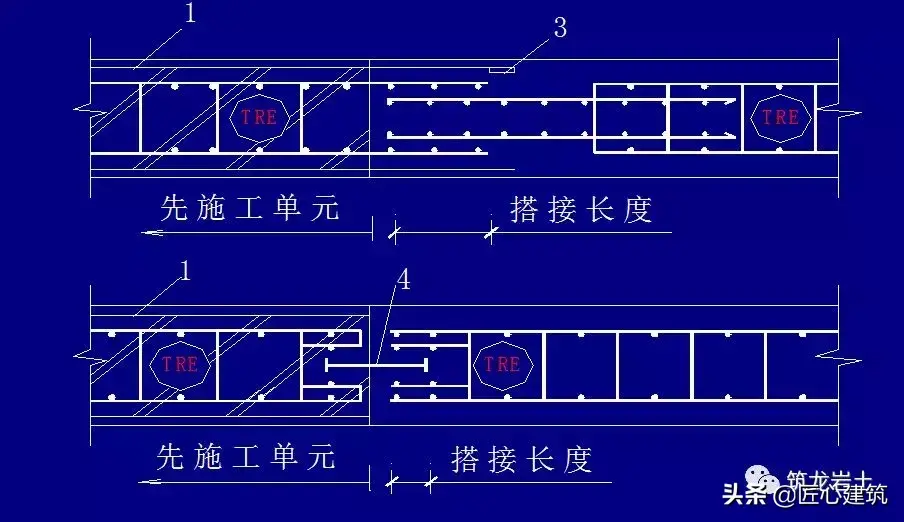

地下连续墙成槽允许偏差

文章插图
清基后泥浆指标:

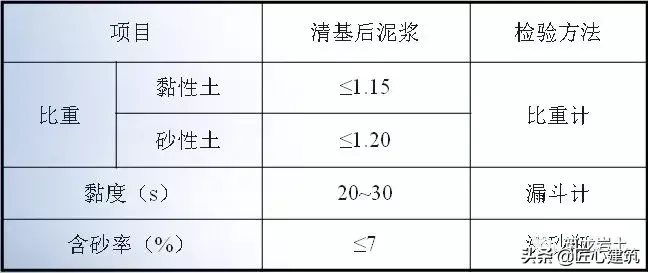

清基后应对槽段泥浆进行检测,每幅槽段检测2处 。取样点距离槽底0.5m~1.0m,泥浆指标应符合下表的规定 。

文章插图

文章插图
地下连续墙接头
接头形式

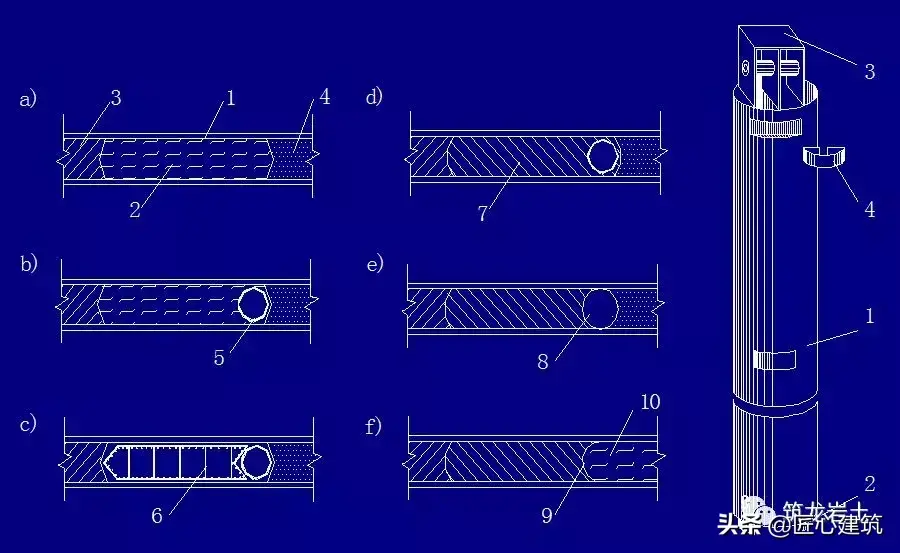

文章插图
(接头管接头)

文章插图
(接头箱接头)

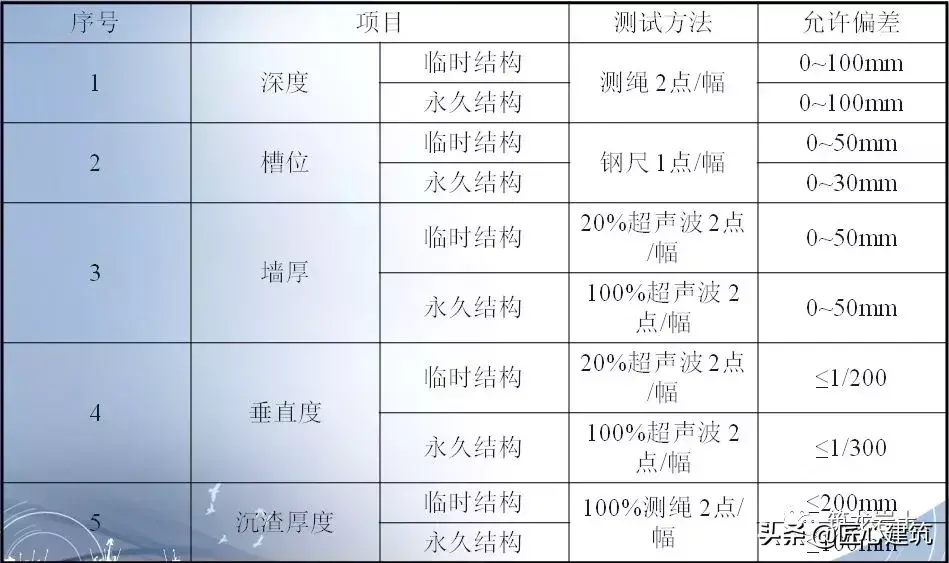

文章插图
(接头箱现场照片)

文章插图
(拔接头箱现场照片)
接头管(箱)施工应符合下列规定:
1 接头管(箱)及连接件应具有足够的强度和刚度 。
2 接头管(箱)进场后在首次使用前,应在现场进行组装试验 。
3 接头管(箱)应露出导墙顶1.5m~2.0m以上 。
4 接头管(箱)的吊装应垂直缓慢下放,严格控制垂直度 。
5 接头管(箱)背后应填实 。
6接头管(箱)在混凝土灌注初凝后开始提升,每30min提升一次,每次50mm~100mm,应在混凝土终凝前全部拔出 。
7 接头管(箱)起拔应垂直、匀速、缓慢、连续,不应损坏接头处的混凝土 。
8 接头管(箱)起拔后应及时清洗干净 。

文章插图

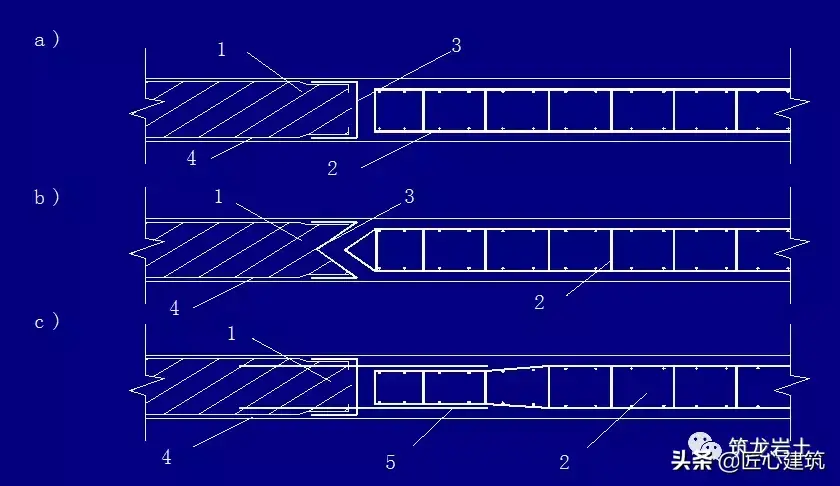

(隔板式接头)

文章插图
(钢板组合接头)
- 妹抖龙什么意思 妹抖龙解释
- 翠花儿上酸菜是什么梗 翠花儿上酸菜是什么意思
- 撩你是什么意思 撩你的意思
- 何弃疗什么意思 何弃疗的意思
- zyq是什么意思网络用语 zyq的网络意思是什么
- 品如的衣柜是什么梗 品如的衣柜是啥含义
- 备注fluoxetine是什么意思 fluoxetine的意思
- 马桶漏水是怎么回事 马桶漏水是什么原因
- 热水器漏水怎么回事 热水器漏水是什么原因
- 背靠背比赛什么意思
特别声明:本站内容均来自网友提供或互联网,仅供参考,请勿用于商业和其他非法用途。如果侵犯了您的权益请与我们联系,我们将在24小时内删除。
