建筑工程上人屋面和不上人屋面的刚性整体面层施工中 , 为确保面层施工质量和屋面整体美观 , 可采取分仓施工 。 本文以华西集团项目示例施工工艺要点 , 以供参考 。
刚性屋面面层分仓施工
做法详图

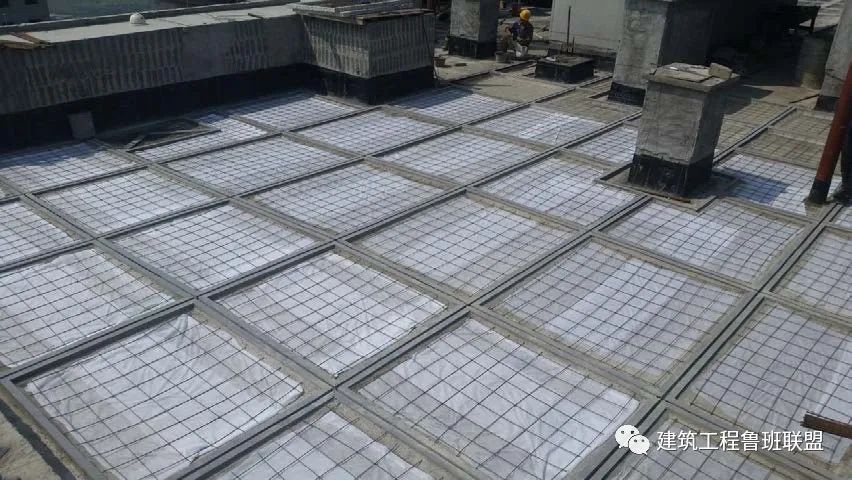

刚性面层分仓示意图
刚性面层分仓排版图
刚性面层分仓剖面图

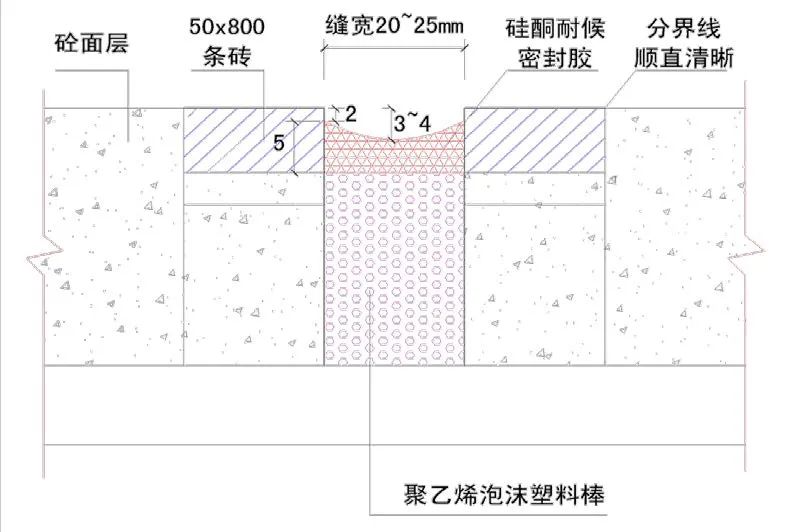

分隔缝嵌固示意图

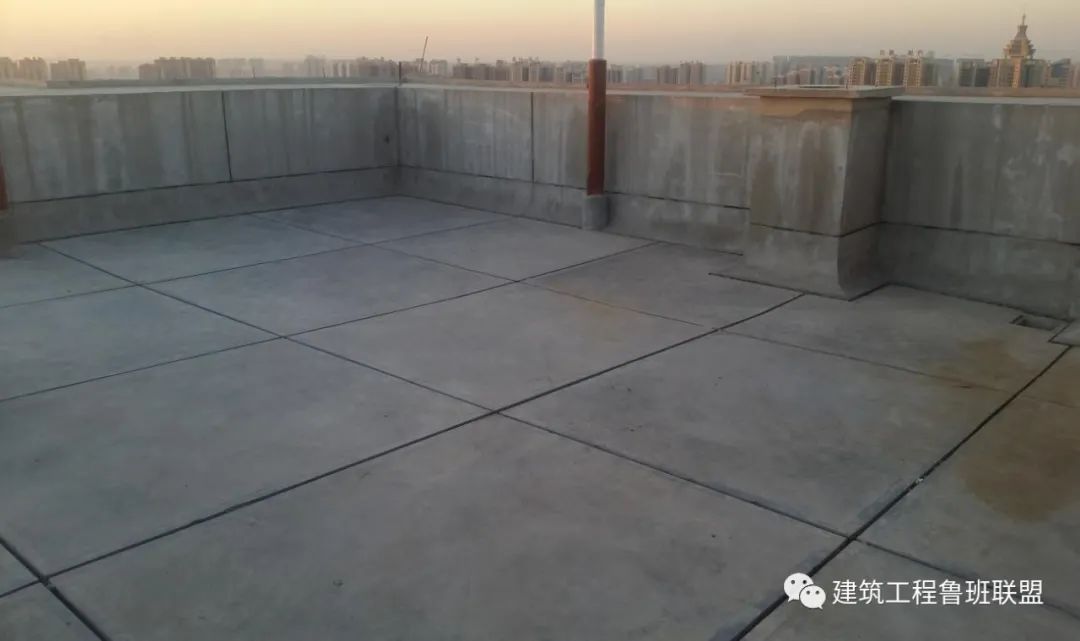

施工效果
分隔镶砖施工图

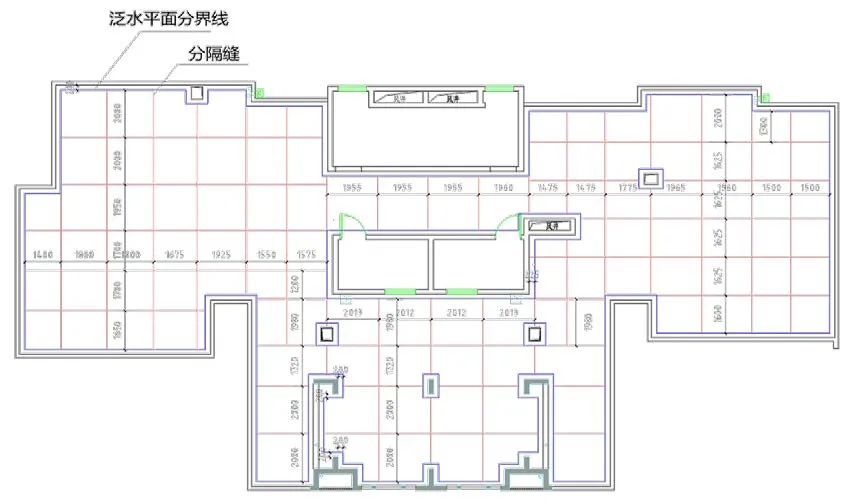

屋面分隔图(无排气)
屋面分隔图(有排气)
工艺流程
屋面各构造层→设计排版→现场测量→弹线定位→灰饼→分仓分格砖镶贴→铺设钢筋网片→混凝土浇筑→找平收面→养护→嵌缝
施工要点
1)刚性面层系采用混凝土或水泥砂浆作为屋面面层 。 上人屋面刚性面层应采用细石混凝土 , 强度等级不得低于C20 , 厚度宜为40mm-60mm , 内设置φ4@200钢筋 。 不上人屋面刚性面层可采用水泥砂浆 , 配合比应为1:2.5 , 厚度宜为20mm-30mm 。
2)屋面工程施工前 , 应先测量屋面实际的平面尺寸后进行分格排版 。
3)混凝土面层分仓距离不宜大于2000mm , 砂浆面层分仓距离不宜大于1000mm 。 分仓板块应均匀、美观 , 平面分隔缝宜与女儿墙立面分隔缝平直对齐 。
4)分隔缝宽度宜为20mm-25mm , 应预先留设 , 不得后切 。 分隔缝两侧宜采用条形瓷砖镶边 。 条形瓷砖应采用吸水率≤3%的炻瓷砖或瓷质砖 , 宽度宜为50mm , 颜色宜为浅灰色系 。
5)分隔缝内应先填充柔性弹性材料 , 宜选用聚乙烯泡沫塑料棒 。 面层应采用硅酮耐候胶勾勒凹缝 , 低于砖面层3~4mm 。
6)屋面泛水平面、设备基础等凸出于屋面平面的构件周边均应设置分隔缝 。
7)混凝土(砂浆)与条砖、条砖与嵌缝材料的交界面应采取有效措施防止虚边、咬色 。 确保交界线平直、美观 。
8)混凝土(砂浆)面层表面坡度应符合设计要求 , 不得有倒泛水或积水等现象 。
【刚性屋面面层如何分仓施工?现场示例!】9)混凝土(砂浆)面层二次收面完成后 , 应立即进行养护 , 养护周期不得少于7天 , 若室外气温超过30℃ , 应覆盖塑料薄膜后加盖毛毡 , 并延长养护时间 。
- 特耐筑建筑修缮: 屋面混凝土基层防水堵漏法
- 无机预涂板的饰面层效果如何,都有哪些饰面效果?
- 泡沫混凝土在屋面工程的具体应用及推广价值!
- GJS结构自愈合刚性防水产品性能介绍
- 铝镁锰板是一款优质的金属屋面材料
- 屋面漏水怎么办
- 建筑面积和房屋面积是不是一样?
- 斜坡屋顶面积怎么算
- 注浆钉是什么
- 屋顶砌防水斜瓦方法
特别声明:本站内容均来自网友提供或互联网,仅供参考,请勿用于商业和其他非法用途。如果侵犯了您的权益请与我们联系,我们将在24小时内删除。
