12、浇筑桩身混凝土

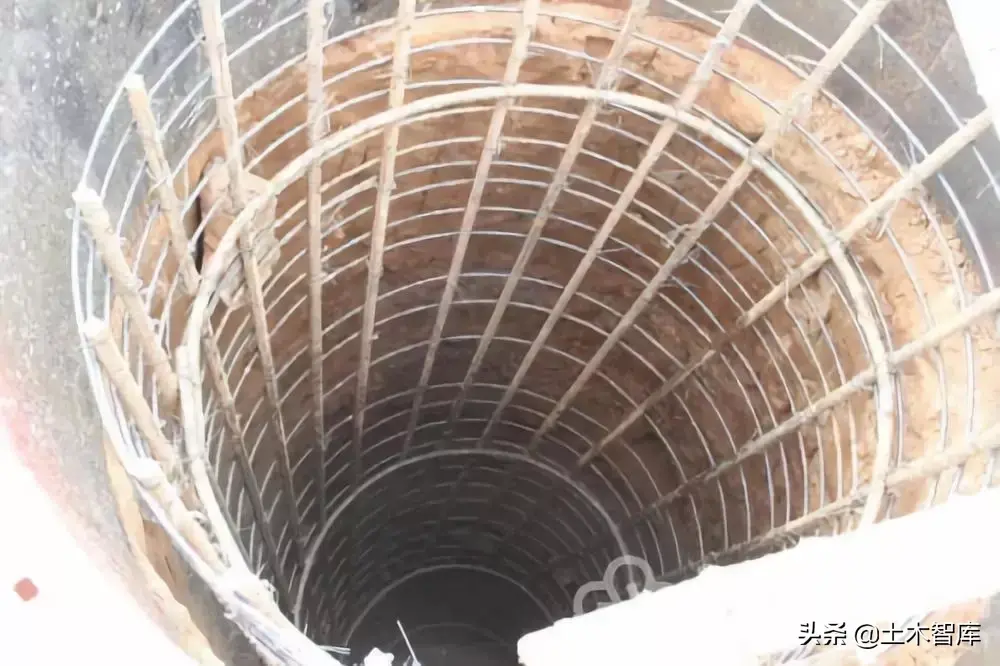

桩身混凝土浇灌前应检测其坍落度 , 并按规定每根桩至少留置一组试块 。用溜槽加串桶向井内浇筑 , 混凝土的落差不大于2m , 如用泵送混凝土时 , 可直接将混凝土泵出料口移入孔内投料 。
桩孔深度超过12m时宜采用混凝土导管连续分层浇灌 , 振捣密实 。一般浇灌到扩底部的顶面 , 振捣密实后继续浇筑以上部分 。
夏季施工在施工过程中当气温高于30℃时 , 应根据具体情况在混凝土中掺入缓凝剂 。

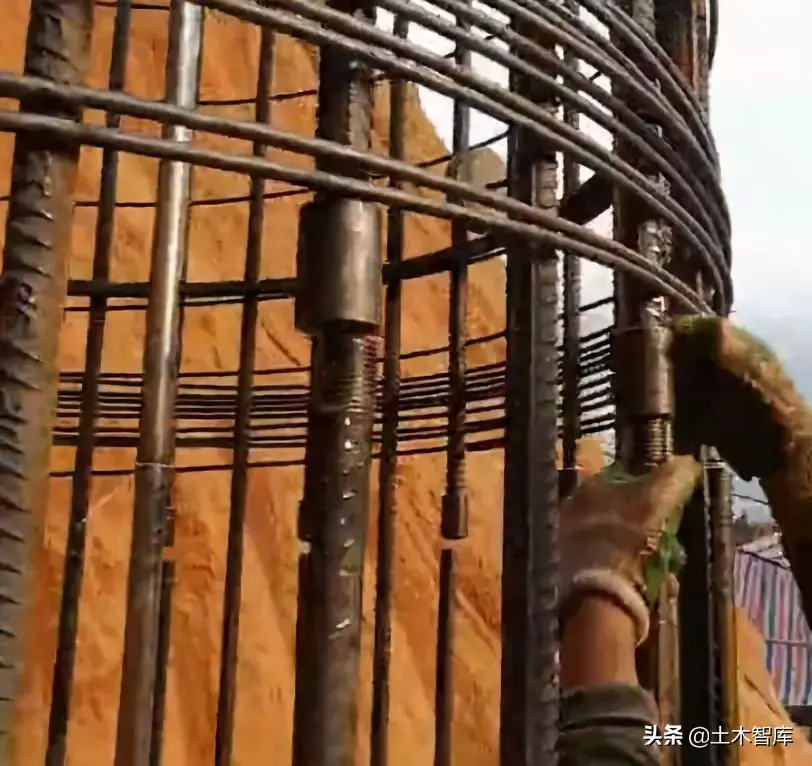

文章插图

13、人工挖桩间土

文章插图

14、凿桩头、石渣外运

文章插图
15、桩头处理、放水施工

文章插图

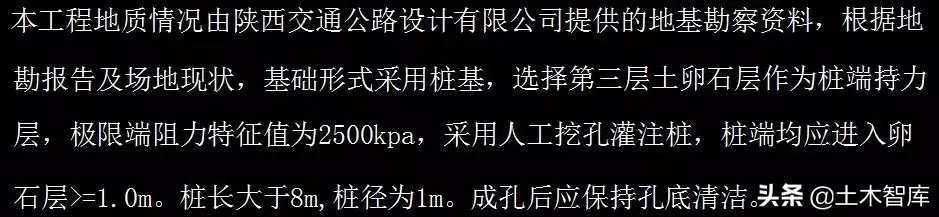

二、人工挖孔桩设计图纸 看下图:设计桩长暂定8m 。

文章插图
看下图:人工挖孔桩截面为圆形 , 编号ZJ-2 。

文章插图

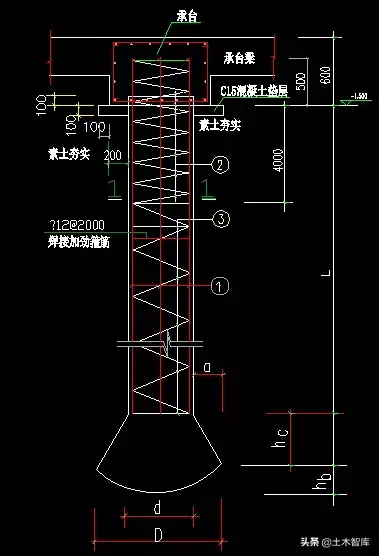

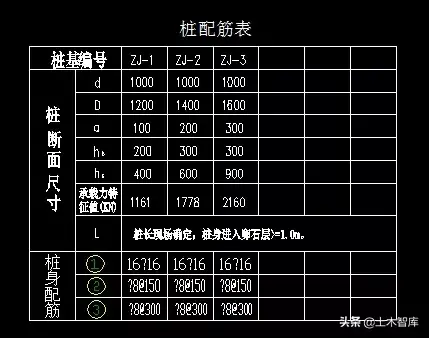

看下图:虚桩高度500mm 。桩伸入承台100mm 。桩底部需要扩大 。螺旋箍筋加密区范围:桩顶往下400mm 。桩身钢筋由加劲筋、纵筋、螺旋箍筋(加密区和非加密区) 。

文章插图

看下图:本工程有三个编号的人工挖空桩:ZJ-1 , ZJ-2 , ZJ-3需要编制三个桩清单 。

文章插图

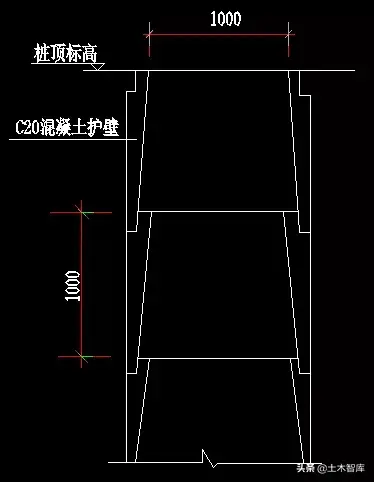

看下图:钢筋砼护壁 。

文章插图

文章插图
三、人工挖孔桩清单编制
本次以陕西09土建定额为例进行讲解 。
1.人工挖孔桩清单:
项目特征:
土壤级别:即一类土、二类土等 。甲方如果描述清楚 , 后期施工过程现场和图纸不符合 , 施工单位可能会办签证 , 有的单位为了防止施工单位签证 , 所以描述为综合 , 现场具体如何由施工单位自己根据地质勘查资料进行判断 。
单桩长度:指的是设计长度 。描述虚桩是为计价人计价作为参考 。实际工程有的清单编制人不想承担施工过程中因虚桩实际长度与清单描述不一致而发生的索赔 , 从而不描述虚桩长度 。
工程量计算:注意清单工程量按长度计算的时候不包括虚桩高度 。

文章插图
2、钢筋笼清单
项目划分:钢筋笼一定要把圆钢和螺纹钢筋分别列项 , 再依据钢筋直径不同进行划分 , 有的省比较简便比如陕西省划分为直径10以内和10以上 。有的省划分比较详细不同的直径都要分开列项 。具体的依据定额子目来进行清单项目特征划分 。

文章插图
- 天蝎座明星黄晓明资料介绍
- 承包工程需要什么条件 工程承包的新规是什么
- 四川在职研究生招生网 中国研究生招生网站官网
- 标准化系统工程 标准化工程专业
- 电商网站的五个关键搜索排名因素
- 单位给员工申报工伤员工本人需要什么资料
- 工程审计主要审计哪些方面 工程审计公司
- 消防工程师注册需要哪些材料 注册消防工程师需要哪些条件
- 美丽公路建设宣传标语 公路工程建设宣传标语
- 建筑工程索赔的依据是什么
特别声明:本站内容均来自网友提供或互联网,仅供参考,请勿用于商业和其他非法用途。如果侵犯了您的权益请与我们联系,我们将在24小时内删除。
