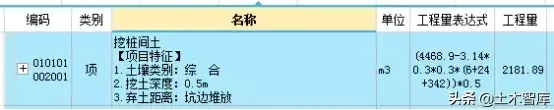

3、挖桩间土清单
挖土深度:挖桩间土记得要扣除桩头体积 。

文章插图

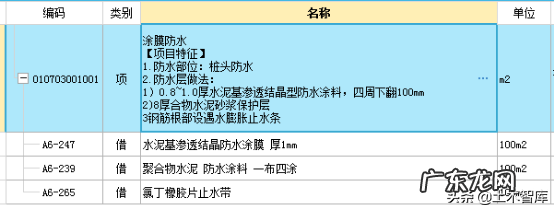

4、防水清单
项目特征:注意桩头防水下翻高度就是桩头伸入承台的高度 。不要把砂浆保护层给漏掉了 , 如果防水上面不做防护层 , 承台钢筋绑扎会把防水损坏掉 , 所以防水上面必须做保护层一般是聚合物砂浆保护层 。如果设置止水条围绕钢筋一圈 , 或者止水环围绕钢筋一圈 。切记不要把保护层和止水条漏掉 。
工程量计算:防水面积=桩顶面面积+桩侧面面积 。

文章插图

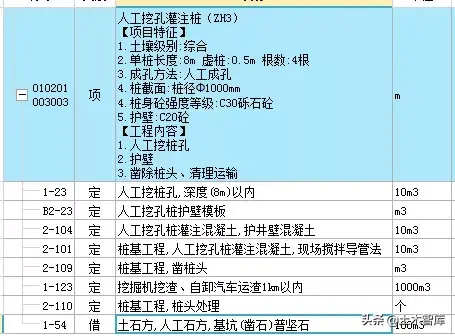

四、 人工挖孔桩定额套项 1.人工挖孔桩计价注意事项
(1)人工挖桩孔:定额工程量需要包括虚桩高度 。
(2)1-23注意陕西是不区分土壤类别 , 其他省市可能需要根据土壤类别不同套取不同的定额子目 。1-23定额子目包含100m以内人工运土 。实际工程土的运距如果大于100m可以用增加子目1-33*n进行调整 。
(3)护壁要套个模板子目 , 不要漏项 。
(4)护壁砼和桩身砼一般要套取2个子目 。
(5)凿桩头和凿下的石渣外运两个子目2-109和2-123.实际工程如果桩头石渣外运大于1km 。陕西定额可以用增加子目1-124*n进行调整 。
(6)前面设计图纸说明写道桩需要进入卵石层1m 。也就是扩孔在卵石层进行 。所以本次借用陕西市政定额1-54子目 。

文章插图

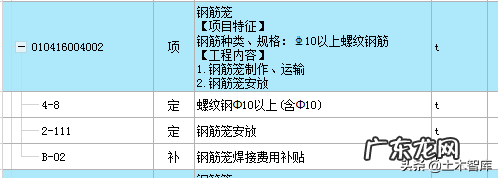

2、钢筋笼计价注意事项
钢筋笼计价一定要把钢筋制作、运输、钢筋笼安放这些工序内容含进去 。钢筋笼焊接费用补贴这个是陕西定额章说明规定的 。其他省依据定额说明进行准确套项 。

文章插图

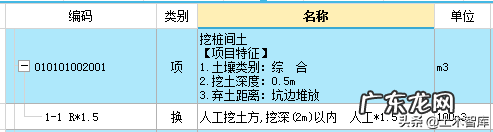

3、挖桩间土计价注意事项
挖桩间土定额计算规则有的省规定桩间土体积需要扣除桩头所占体积 , 有的省规定不扣除桩头所占体积 。桩间土如果需要外运还需要套外运定额子目 , 本工程没有套土方外运定额子目 。大家根据实际工程灵活应用 。

文章插图

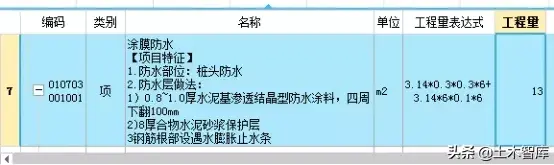

4、防水计价注意事项
涂膜防水工程量计算不要把侧面面积给漏算掉 。桩头侧立面也要计算砂浆保护层工程量 。

文章插图
友情提示:

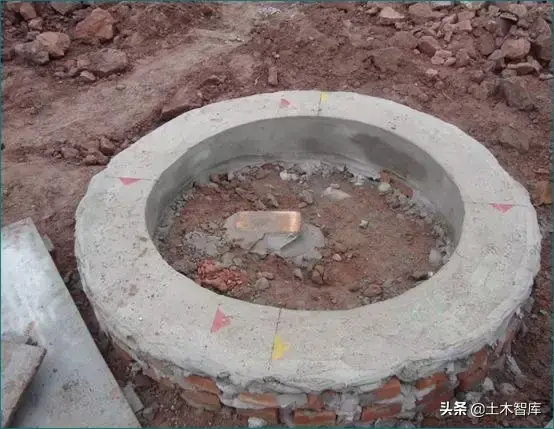

实际工程人工挖孔桩高出地面20~30公分左右的可能是砖砌的桩孔护圈如下图所示 , 它的作用:
1.测量放线 , 控制桩的垂直度 。
2.防止东西调入孔内 。
这个砖砌护圈等桩施工完毕后 , 还得拆除 。所以砖砌的是容易拆除 。一般不会是护壁直接伸出替代护圈 , 护壁一般是钢筋砼因此拆除不易 , 这样就无法与承台进行很好的连接 。
实际工程如果发生砖砌护圈 , 如果设计图纸没有设计护圈 。清单项目特征也没有描述 , 这个可以在招投标阶段提出来 。如果招投标阶段未来得及提出 , 建议在施工过程中争取办理签证 。

文章插图
【工程资料网站推荐 工程资料网123】
- 天蝎座明星黄晓明资料介绍
- 承包工程需要什么条件 工程承包的新规是什么
- 四川在职研究生招生网 中国研究生招生网站官网
- 标准化系统工程 标准化工程专业
- 电商网站的五个关键搜索排名因素
- 单位给员工申报工伤员工本人需要什么资料
- 工程审计主要审计哪些方面 工程审计公司
- 消防工程师注册需要哪些材料 注册消防工程师需要哪些条件
- 美丽公路建设宣传标语 公路工程建设宣传标语
- 建筑工程索赔的依据是什么
特别声明:本站内容均来自网友提供或互联网,仅供参考,请勿用于商业和其他非法用途。如果侵犯了您的权益请与我们联系,我们将在24小时内删除。
