【现浇箱梁施工(支架法)技术浅析-下】7、混凝土施工:接现浇箱梁施工(支架法)技术浅析-上
(1)混凝土浇筑

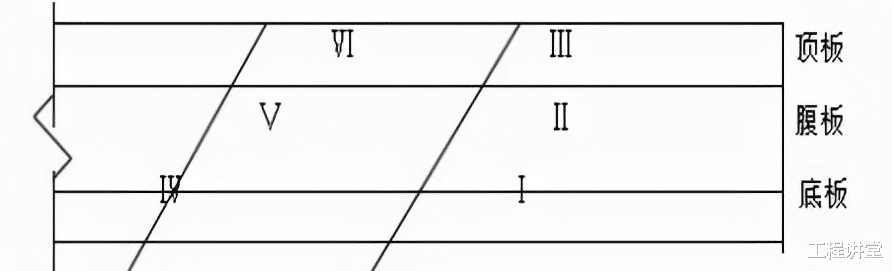

在混凝土浇筑前应增加对底模进行冲洗及清理底板上的焊渣 。 底板混凝土浇筑应增加在顶板上开孔从开孔处下料 。 混凝土水平分层浇筑 , 插入式振动器捣固密实 , 梁体砼应连续浇筑 , 一次性浇筑完成 。 浇筑混凝土时 , 按水平分层 , 斜向分段的方式浇筑 , 每箱的底板、腹板高度 , 沿结构横截面以斜坡层向前推进斜坡层倾斜角20°~25° 。 纵向浇筑顺序如下图所示:

箱梁施工时浇注书序为底板、腹板、顶板 , 沿梁高方向浇筑顺序如下图所示:

梁体混凝土浇筑施工时 , 顺桥向应从低处向高处进行浇筑 , 横桥向应对称浇筑 。 上层混凝土浇筑时间应在下层混凝土初凝前完成 。 混凝土浇筑过程中 , 应对整个支架的变形、位移、节点和卸架设备的压缩、支架地基的沉降等进行监测 , 如发现超过允许值的变形、沉降 , 立即采取加固措施进行处理 。

(2)混凝土养护
梁体砼浇筑完初凝后应立即进行养护 , 在养护期间 , 使砼表面保持湿润 , 防止雨淋、日晒 。 因此 , 对砼外露面 , 待表面收浆、凝固后即用土工布覆盖 , 并及时在模板及土工布上洒水 , 冬季应采用覆盖保温养护 , 养护期不少于设计及规范规定的时间 。
8、预应力施工
(1)张拉工艺流程:制束→穿束→预张拉→初张拉→终张拉→锚具外钢绞线切割→封锚 。
(2)下料及编束:钢绞线的下料采用砂轮切割机切割 。 按设计尺寸下料后 , 编束后用铁丝绑扎 , 间距 1~1.5m 。 编束时应先将钢绞线用梳溜板理顺 , 并尽量使各根钢绞线松紧一致 。
(3)穿束方法:人工穿束(较长的钢绞线可采用穿束机穿束) 。 预应力管道成孔采用预埋波纹管、内穿塑料管的方法施工 。 也可直接将预应力筋先穿束 , 再进行混凝土浇筑 。
(4)在梁体混凝土强度及弹性模量达到设计要求的张拉强度后 , 才能进行预应力钢束的张拉 。 张拉前对千斤顶和压力表进行对应校核 , 校正有效期为 6 个月且不超过 300 次张拉作业 。 张拉用工具锚和限位板必须与千斤顶和工作锚配套 , 锚具、夹具的性能和硬度指标必须满足设计及规范要求 。
(5)预应力筋张拉前 , 应清除管道内杂物和积水 。
(6)按设计张拉顺序施工 。 按均衡对称 , 交错张拉的原则进行 。 在张拉前根据测试的管道摩阻及喇叭口摩阻实验数据 , 调整张拉力 , 实行张拉力和伸长值指标双控 , 张拉以张拉力控制为主 , 以钢束伸长值进行校核 , 实测伸长值不得超过计算伸长值的±6% 。
(7)张拉加载应根据设计要求进行 。 预应力张拉前应用初张拉 0.1σk张拉一次 , 再开始测伸长值 , 张拉顺序为:0→0.1σk(作伸长量标记)→0.2σk→σk(持荷 5 分钟)→锚固 。 张拉记录宜采用 0.2σk时伸长量减去 0.1σk时伸长量来代替0~0.1σk的伸长量 。
