砌筑工程!标准化做法!有以下几点!一、对砌筑材料的要求
1.加气混凝土砌块制造商的要求
年生产能力20多万立方米 , 堆场堆存能力1万多立方米 。 供应商必须有严格的质量管理体系 。
生产工艺和设备必须先进现代:原材料质量可靠 , 配料必须由电脑严格控制 , 有六面切割的自动切割设备 , 蒸压养护设备有可靠的压力和温度供应和控制 。
2.加气块材料标准
必须达到或超过规范要求的合格品(砌块按尺寸偏差、外观质量、容重、抗压强度可分为三个等级:合格品[C
、一等品[B
、优等品[A
) 。

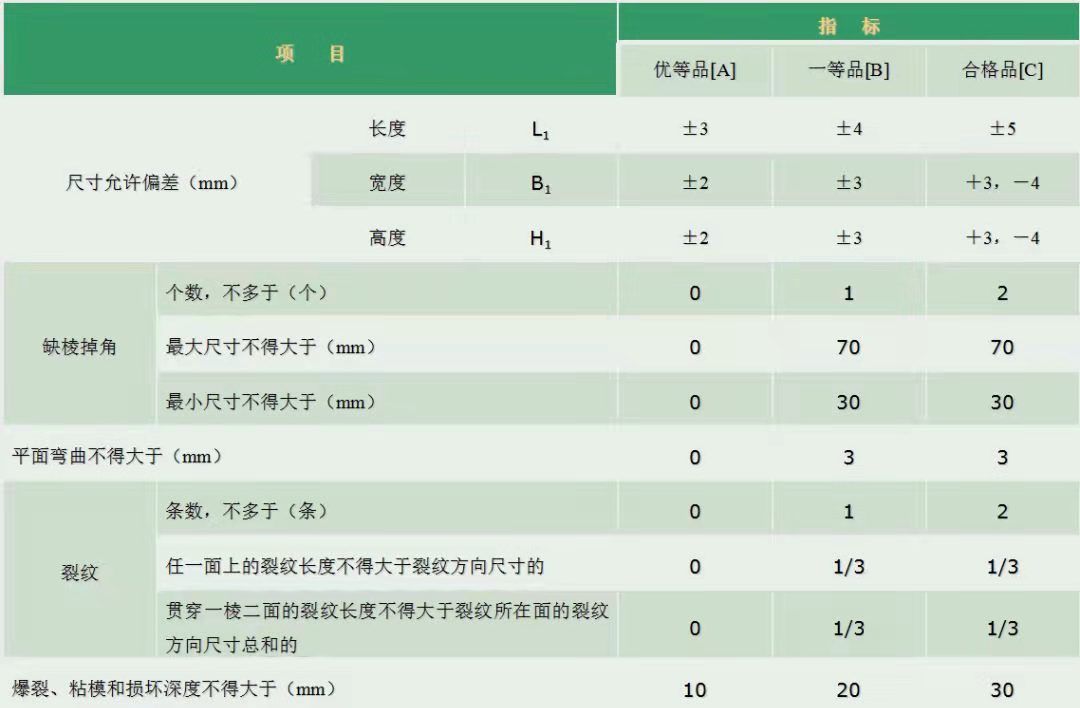

3、砌块尺寸偏差和外观质量应符合下表的规定 。
所有砌块均应附有出厂合格证 , 并在现场对外观质量、尺寸偏差和强度等级进行复检 。
加气混凝土砌块的出厂龄期不得少于28天 。 进入现场的加气混凝土砌块应堆放 , 防雨养护时间不少于15天 。
不要使用龄期不足、浸水或表面被污染的砌块 。
4.几何尺寸和外观
1)主要控制技术参数:
外墙立方体抗压强度≥5.0MPa , 内墙立方体抗压强度≥3.5MPa 。
干堆积密度为7KN/M3
【砌筑工程!标准化做法!有以下几点!】干燥收缩值:≤0.80毫米/m【快速法:温度50±1℃ , 相对湿度(30±2)%】 。 (提供测试报告)
放射性符合标准(提供检测报告)
耐火、隔音、隔热性能好 。
夹紧力:фф6毫米膨胀螺栓>100KG
二、基本工艺流程
清理基层→施工放线→画砌块排列图与立皮数杆→预埋拉结筋→砌筑墙底桥台→选择砌块→铺砂浆或粘结剂→放置砌块→安装门窗边预制混凝土砌块→放置砌块→安装门窗过梁→浇灌构造柱→砌筑 , 技术间隔不少于7天 。
三、基本流程要求
1.铺墙前 , 检查基层、防潮层或楼板等 。 铺设位置表面应平整(否则应提前一天找平)干净 , 不得有污染和杂物 , 并按设计图纸放出墙体的轴线、边线和洞口线 。
2.敷设前 , 检查主体结构上预留的拉结筋的数量、长度和位置 , 以及各种管道、给水管出口和开关插座的位置是否符合设计要求 。 不符合要求的 , 要及时调整补充 。
3.墙体施工前 , 根据墙体尺寸、其门窗洞口、砌块尺寸以及砌块上下皮的竖向灰缝和错缝长度要求 , 已绘制砌块排列图 , 确保砌体施工合理、有章可循 。 砌块排列:要求整齐、规则 , 避免接缝 。 大尺寸区块应该是主要区块 , 占总区块数的70%以上 。 辅助块的最小长度不应小于100毫米 。 砌块排列应上下错开 , 搭接长度不应小于搭接砌块长度的1/3 。 门窗过梁应为整砖 。
4.非承重砌体应分阶段砌筑 , 每块砌体高度不超过1.5m , 墙体砌筑完成后 , 每隔7天进行顶砖施工;顶砖施工完成后 , 每隔14天进行墙面抹灰 。
5.施工时 , 应采取措施防止施工用水和雨水对墙体的冲刷和浸泡 。
6.砌筑时 , 对砌体表面适当浇水 , 以清除浮灰 , 表面湿润水深宜为5~ 10 毫米 , 以保证砌筑砂浆的强度和砌体的整体性 。
7.破碎和不规则的块可以在使用前切割成小尺寸 。 锯切时应使用合适的工具 , 不应使用瓦刀切割 。 设计或施工要求的洞口、管道、沟槽和预埋件应在砌体中预留或预埋 。 不要用锤子和斧子凿 , 要用合适的开槽工具(便携式无齿锯、高速旋转锯) 。 管道埋设应在抹灰前完成 。 直径大于100毫米的砌体孔洞应预留或预埋 , 不得随意挖掘 。 孔洞周围应采取可靠的防裂防渗措施 。
