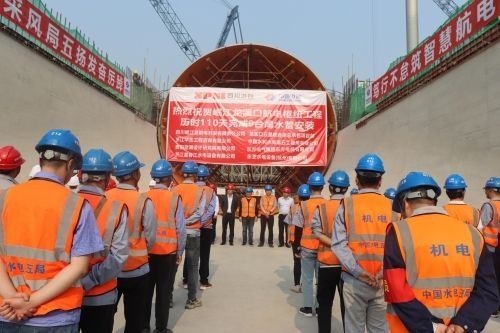

岷江龙溪口航电枢纽工程左岸厂房,最后一台机组水管安装完成


岷江龙溪口航电枢纽工程左岸厂房,最后一台机组水管安装完成


3月16日 , 岷江龙溪口航电枢纽工程左岸厂房最后一台机组(5号机组)尾水管安装完成 , 并将工作面移交土建施工 , 至此厂房9台机组尾水管全部安装完成 。
岷江龙溪口航电枢纽工程位于四川省乐山市新民镇 , 乐山是三江汇流之地 , 自古通江达海 , 是成都平原经济区唯一出海口 , 岷江乐山至宜宾段航道是四川重要的水运干线 , 也是运输大型成套设备的水上唯一通道 。 岷江龙溪口航电枢纽工程作为交通运输部首批平安百年品质工程创建示范项目 , 工程任务以航运为主 , 航电结合 , 兼顾防洪、供水、环保等综合利用 。 龙溪口航电枢纽建成后 , 库区31.8千米航道将达到三级通航标准 , 船闸设计年通过能力1357万吨 , 可常年通行1000吨级船舶 。 随着岷江港航电综合开发工程建设推进 , 岷江高等级航道即将建成 , 将成为长江向四川腹地延伸航道条件最好、运量最大的水运通道 。 “黄金水道”的畅通将大大助力“一衣带水”的川渝两地经济建设 。
2021年4月23日龙溪口航电枢纽机电安装项目部正式成立 , 4月25日项目人员“跑步”进场 , 4月28日首仓接地铜绞线预埋 。 经过水机管路、电气管路、接地铜绞线、机组预埋件等预埋安装 , 10月22日 , 龙溪口航电枢纽工程9号机组首批尾水管以100%通过率完成了组圆焊缝MT检测 。 11月2日 , 首节吊装的9号机组的锥段二尾水管顺利就位 。 12月31日 , 完成5台机组尾水管安装 。 2022年3月16日承建的9台机组全部安装完成 。 从首节吊装开始历时110天完成从机电安装到土建施工的作业面交接工作 。 在这期间 , 龙溪口航电枢纽机电安装项目部科学安排施工计划 , 狠抓各项关键环节 , 全线建设者戮力同心打好攻坚战 , 克服新冠疫情防控、设计图纸更改、雨水较多等不利因素 , 始终将质量、安全目标放在首位 , 展现了五局人的风采 。 (张雪洁)
【岷江龙溪口航电枢纽工程左岸厂房,最后一台机组水管安装完成】
